O Viaduto de Millau atravessa o vale do rio Tarn por 2.460 metros, apoiado em sete pilares e sustentado por cabos estaiados. Para construir a pista a centenas de metros do solo, as equipes montaram o tabuleiro de aço nas margens e o empurraram progressivamente até suas duas partes se encontrarem sobre o vazio.
O que é o Viaduto de Millau?
O Viaduto de Millau é uma ponte rodoviária da autoestrada A75, no sul da França. A obra permite atravessar o amplo vale do Tarn sem obrigar os veículos a descer até a cidade, cruzar o fundo do vale e subir novamente pelo relevo acidentado.
Seu sistema estrutural combina um tabuleiro metálico esbelto, pilares de concreto, mastros de aço e cabos estaiados. A ponte foi projetada para parecer leve diante da paisagem, embora reúna milhares de toneladas de aço e concreto distribuídas por uma estrutura de grande extensão.
Por que os pilares possuem alturas tão diferentes?
O fundo do vale não apresenta uma superfície plana. Cada pilar precisou alcançar a cota do tabuleiro a partir de um ponto diferente do terreno. Por isso, as alturas variam aproximadamente de 77 a 245 metros.
Os pilares foram executados em concreto de alto desempenho com formas que subiam conforme a estrutura crescia. Sua geometria se divide perto do topo, reduzindo rigidez excessiva e permitindo que o viaduto responda às mudanças de temperatura, ao vento e à passagem dos veículos.
Como funciona uma ponte sustentada por cabos estaiados?
Em uma ponte estaiada, cabos inclinados conectam o tabuleiro a mastros elevados. Os estais ajudam a transferir o peso da pista, dos veículos e das ações ambientais para os pilares e, depois, para as fundações.
No Viaduto de Millau, cada vão recebe suporte dos cabos instalados acima do tabuleiro. Essa solução permite vencer grandes distâncias com uma pista metálica relativamente esbelta, reduzindo o peso próprio e a quantidade de apoios necessários no vale.

Por que o tabuleiro foi construído em aço?
O aço permitiu produzir uma seção leve em relação à extensão da ponte e adequada ao método de lançamento. As peças foram fabricadas industrialmente, transportadas até o canteiro e unidas em grandes segmentos montados atrás dos encontros localizados nas duas margens.
O tabuleiro possui uma forma fechada semelhante a uma caixa. Essa geometria aumenta a resistência à torção e oferece comportamento mais estável diante dos ventos laterais, fator importante em uma estrutura longa e exposta muito acima do terreno.
Como o tabuleiro foi empurrado sobre o vale?
As duas partes do tabuleiro foram montadas em áreas de trabalho situadas nas margens norte e sul. Depois de cada novo segmento ser unido ao conjunto, sistemas hidráulicos deslocavam lentamente toda a estrutura na direção do centro do vale.
O processo, chamado de lançamento incremental, evitou montar cada trecho suspenso com grandes guindastes. O tabuleiro avançava sobre os pilares permanentes e sobre apoios provisórios, percorrendo pequenos deslocamentos sucessivos até alcançar a posição planejada.
O que impedia a ponta do tabuleiro de cair entre os pilares?

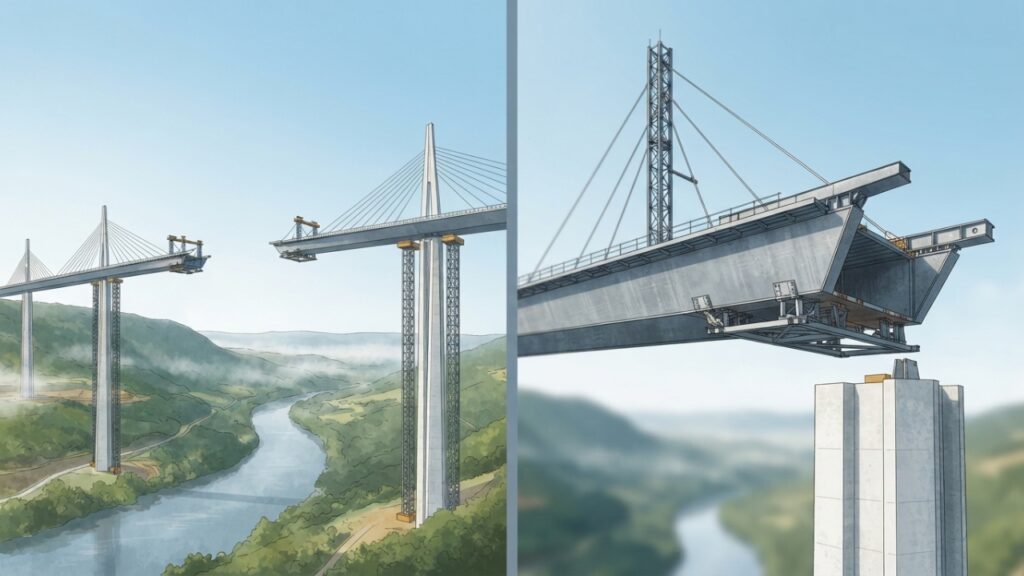

Durante o lançamento, a extremidade avançava antes de encontrar o apoio seguinte. Esse trecho em balanço poderia sofrer deformações elevadas. Para reduzir o esforço, cada frente recebeu um bico metálico mais leve e um mastro parcialmente estaiado próximo da ponta.
O bico de lançamento alcançava o apoio antes da parte mais pesada do tabuleiro. Os estais provisórios também ajudavam a controlar a deformação. Esses elementos transformavam cada avanço em uma operação calculada, na qual posição, vento e alinhamento eram acompanhados continuamente.
Por que foram necessárias torres provisórias?
Os vãos definitivos eram grandes demais para algumas etapas do lançamento. Torres metálicas temporárias foram instaladas entre determinados pilares para diminuir a distância que a extremidade precisava atravessar sem apoio.
Essas torres não permaneceram na ponte concluída. Elas serviram apenas durante a construção e foram desmontadas depois que as duas metades do tabuleiro se encontraram, os mastros definitivos foram erguidos e os cabos estaiados assumiram a distribuição permanente dos esforços.

Como os engenheiros controlaram o avanço da estrutura?
O deslocamento ocorria por meio de equipamentos hidráulicos instalados nos apoios. Cada ciclo movimentava o tabuleiro por uma distância pequena, próxima de 60 centímetros, permitindo corrigir desvios antes que se acumulassem ao longo dos quilômetros de aço.
As equipes utilizaram medições por laser, posicionamento por satélite e levantamentos topográficos para acompanhar a trajetória. O lançamento médio avançava cerca de 9 metros por hora, e cada grande operação podia exigir até 48 horas de trabalho contínuo.
Leia mais: Quanto custa retirar telhas de amianto sem espalhar fibras perigosas pela casa
Como as duas partes se encontraram sobre o Tarn?
Foram realizadas 18 operações de lançamento para conduzir as estruturas das duas margens até o centro. O encontro ocorreu em 28 de maio de 2004, aproximadamente 270 metros acima do rio Tarn.
A união exigiu controle preciso de posição, temperatura e geometria. Depois do encontro, as partes foram conectadas para formar um tabuleiro contínuo. Os demais mastros foram instalados, os estais definitivos foram tensionados e os apoios temporários puderam ser retirados.

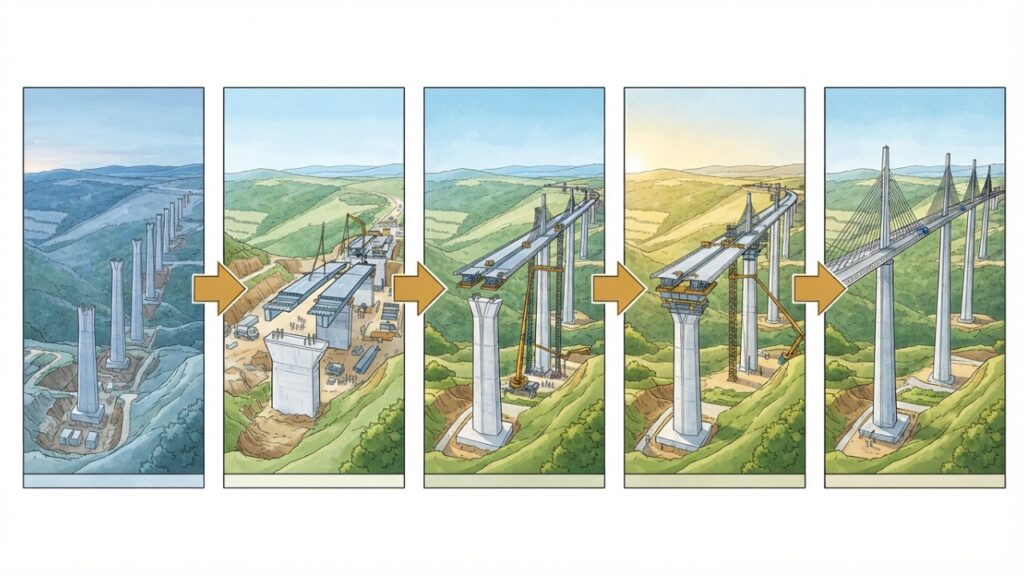

Quais foram as principais etapas da construção?
A obra precisou coordenar trabalhos de concreto, fabricação metálica, transporte, soldagem, hidráulica, topografia e instalação de cabos. Algumas atividades ocorreram simultaneamente nas margens e no interior do vale para reduzir o prazo total.
As etapas principais incluíram:
- Fundações: transferência dos esforços dos pilares para as camadas resistentes do terreno.
- Pilares: concretagem progressiva com sistemas de formas autoascendentes.
- Fabricação do aço: produção industrial dos componentes que formariam o tabuleiro.
- Montagem nas margens: união das peças em segmentos maiores antes de cada lançamento.
- Lançamento: deslocamento hidráulico das duas metades em direção ao centro do vale.
- União central: encontro e conexão das estruturas norte e sul.
- Estaiamento: montagem dos mastros restantes e tensionamento dos cabos definitivos.
- Acabamento: pavimentação, barreiras, sinalização, testes e preparação para o tráfego.
Como o vento influenciou o projeto e a construção?
Uma ponte tão elevada fica exposta a rajadas que podem agir lateralmente sobre o tabuleiro e os veículos. A geometria metálica foi estudada para reduzir efeitos aerodinâmicos, enquanto barreiras transparentes ajudam a controlar o vento sem bloquear completamente a vista.
Durante o lançamento, o risco era ainda mais delicado porque a estrutura não possuía todos os estais definitivos. As operações dependiam de previsões meteorológicas e eram suspensas quando o vento ultrapassava os limites definidos para movimentar o tabuleiro com segurança.
